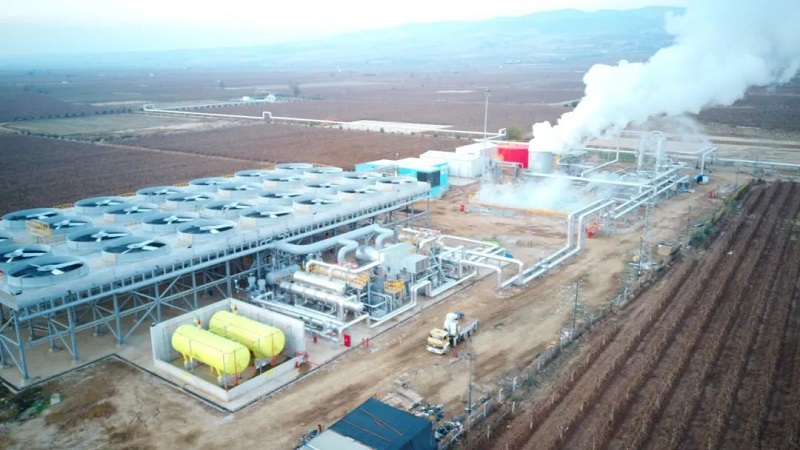

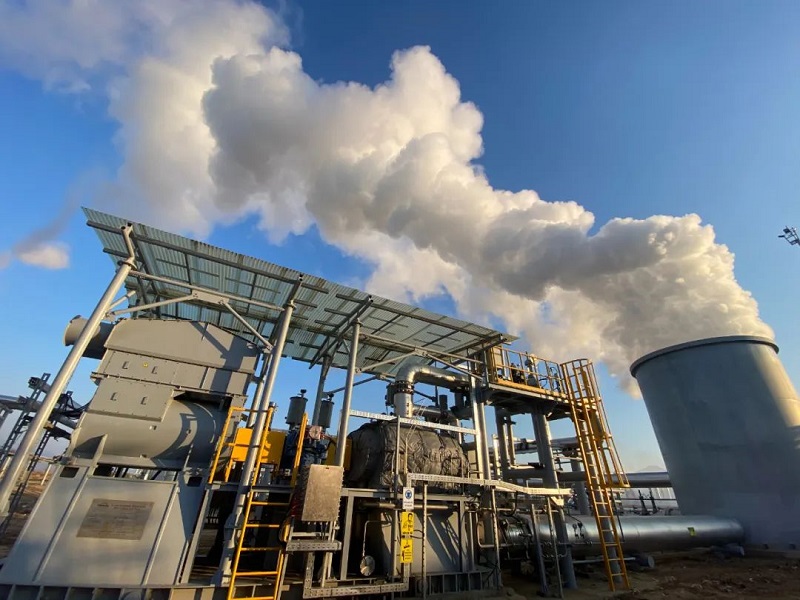

開山集(ji)團股份有限公司在土耳其Manissa省Alasehir的OME T-01地熱電站于11月26-28日順利完成了土耳其能源部為期3天的驗收測試(shi)步驟,由此,這座電站即將(jiang)于2025年1月1日實現COD。

OME T-01電站的(de)裝(zhuang)機容量為(wei)11兆瓦,這是開山在(zai)土耳其(qi)第一個(ge)投運(yun)的(de)全資地熱電站。開山在(zai)2020年(nian)12月(yue)收購該項目,中(zhong)途受疫情影(ying)響于(yu)2023年(nian)年(nian)中(zhong)開工建(jian)設(she),完成驗收后,該電站的(de)YEKDEM(可再生能(neng)源支持機制)注冊將(jiang)在(zai)下周完成。2025年(nian)1月(yue)1日起電站將(jiang)以土耳其(qi)新能(neng)源固定上網電(dian)價(地熱電(dian)為9.45-11.55美分/kwh)售電(dian),為期15年。

據(ju)了解(jie),驗收過程中(zhong)最大凈外送功率為4.8兆(zhao)瓦,未(wei)達設計的(de)凈發電功率。電站(zhan)未(wei)能持續以設計工(gong)況(kuang)運行、生產,主要(yao)原因是(shi)受(shou)制于(yu)回(hui)灌(guan)(guan)能力(li)的(de)不足。目前,資(zi)源團隊(dui)開始著手調查生產過程中(zhong)回(hui)灌(guan)(guan)量(liang)只有每小時400噸,而測(ce)試回(hui)灌(guan)(guan)井(jing)時回(hui)灌(guan)(guan)能力(li)可以滿足設計要(yao)求的(de)每小時690噸的(de)原因,并將制定解(jie)決方(fang)案(an)。
